بالصور اهم الخطوات لتنفيذ واستلام اللبشة المسلحة

اللبشة اوالحصيره او ( Raft Foundation  ) هي أحد أنواع الأساسات السطحية ( الغير عميقة ) والتي يتم استخدامها في التربة الرخوة أو الضعيفة بدورها تقوم بتوزيع ونقل أحمال الأعمدة بشكل منتظم على تربة التأسيس
 وهي عبارة عن شبكتين من الحديد
أسباب الاستخدام :
1- إذا كانت قدرة تحمل التربة ضعيفة جدًا مما يؤدي إلى هبوط المنشأ.
2- عند زيادة الأحمال مع تحمل التربة الضعيف.
3- في حالة المنشآت الخاصة مثل الأبراج، والمداخن، والصوامع، وخزانات المياه.
4- عندما تكون مجموع المساحات للقواعد المنفصلة أكثر من ثلثي المبنى.
5- عندما تكون التربة في الموقع مختلفة بشكل كبير، مما يؤدي إلى تنوع الإجهادات عليها واختلاف الهبوط الكبير.
ملحوظة: لا يتم اللجوء للبشة إلا بعد فشل القواعد المنفصلة نظرًا لتكلفتها العالية.
خطوات تنفيذ اللبشة:
1- أعمال الحفر والوصول الي تربة التأسيس طبقا لتقرير التربة
2- صب الخرسانة العادية أسفل اللبشة حسب اللوحات المعتمدة
3- تحديد جوانب اللبشة المسلحة بشدات خشبية.
4- يتم وضع بسكوت خرساني (cover) بِسُمك 7:5 سم على شكل أوتار كل متر.
5- تسليح اللبشة المسلحة حسب المخططات، وتكون شبكتين حديد (شبكة حديد سفلية، وشبكة حديد علوية) مع عمل كَراسٍ حديدية لحمل الشبكة العلوية بِقُطرٍ لا يقل عن الحديد المستخدَم في الشبكتين.
6- يتم عمل أشاير الأعمدة، والحوائط مع الشبكة العلوية، وطول الإشارة لا يقل عن 60D.
7- صب الخرسانة بالسُمك المطلوب كما بالمخططات التصميمة
8- معالجة الخرسانة بالرش بالمياه لمدة لا تقل عن المواصفات بعد (24) ساعة من تاريخ الصب.
ملاحظات:
1- الحديد الإضافي:
الحديد الإضافي العلوي في منتصف البحر في الشبكة العلوية
الحديد الإضافي السفلي عند الأعمدة.في الشبكة السفلية
2- الوصلات:
في الشبكة السفلية تكون وسط البحر.

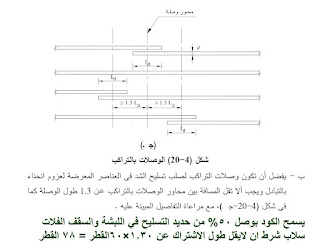

في الشبكة العلوية تكون عند الأعمدة.
ويجب أن تكون الوصلات تبادلية، سيخًا وسيخًا حتى لا تُعتبَر نقطة ضعف في التسليح إذا كانت الوصلات على خط واحد.
استمرار كانات الأعمدة داخل اللبشة يساعد على مقاومتها للزلازل

كيف يتم تنفيذ اللبشة في حالة وجود اسانسير (مصعد)
  • يتم عمل نفس الخطوات السابقة مع الاخذ في الاعتبار
  • يتم التهبيط تحت الاسانسير لوضع عناصر لامتصاص الصدمات
    لازم شركة معتمده هى اللى تنفذ الاسانسير
    عمق البير بيعتمد على سرعة الاسانسير
    لازم ترجع للشركة اللى هتنفذ الاسانسير هما اللى يدوك الابعاد
    لو الاسانسير طالع من البدروم يبقا فى الحاله دى نعمل هبوط فى اللبشة
  • لو الاسانسير هيكون من الدور الارضى لا يتم عمل هبوط فى الاساسات
    **لابد ان تقرأ اللوحات جيدا وتتحقق من الاسانسير نظامه ايه
واليكم بعض الصور التي تم جمعها ليستفيد الجميع






اهم النقاط التي يجب مراعاتها عند تنفيذ واستلام اللبشة المسلحة :-
1/ ابعاد اللبشة ومنسوبها وسمكها يجب ان تكون مطابقة للمخططات الانشائية
2/ حديد التسليح والتراكب overlap (واستمرار الكانات للاعمدة داخل اللبشة والا يقل طول الرجل لحديد الاعمدة والجدران عن 30 سم ) حسب المخططات والمواصفات وتوزيع الكراسي بشكل جيد بحيث لا يحدث هبوط للحديد العلوي اذا كنت واقفا عليها
3/ تأمين فتحات للصب ولمرور العمال اذا كانت سماكة اللبشة كبيرة
4/ التأكد من موقع وابعاد (الطول ، العرض، السماكة للاعمدة والجدران المسلحة وان حديد التسليح للاشاير يحقق الطول المطلوب حسب المخططات

 (60 مرة قطر حديد التسليح للاعمدة او الجدران).
5/ التأكد من عمق بئر المصعد وابعادة كما وارد بالمخططات .
6/ لابد من معرفة طريقة الصب للبشة وتوفر هزازات الخرسانة vibrators والاليات المستخدمة وعدد ساعات العمل المطلوبة وهل سيكون هناك توقف في الصب construction joints
7/ التأكد من تثبيت خدمات الكهروميكانيك داخل اللبشةجيداً

 (انابيب التصريف ، حفرة التأريض ،.... ).
**اذا كانت السماكة اكبر من 1م وكان هناك شرط التحقق من درجة حرارة الخرسانة يجب تركيب حساساتsensors الحرارة قبل الصب.
8/ التأكد من الشدة لجوانب اللشبة وانها قادرة على تحمل ضغط الخرسانة.
9/ التأكد من عزل الجوانب اذا كان مطلوبا.
10/ وضع مناسيب الصب على الجوانب وفي الداخل لتجنب الزيادة والنقص في السٌمك
11/ التأكد من سماكة الغطاء cover لحديد التسليح (الاعلى ، الاسفل ، الجوانب) حسب المواصفات.
12/ التأكد من قوة الخرسانة ومواصفات حديد التسليح حسب المخططات التصميمية .
13/ تأمين عدد كاف من المكعبات لاخذ عينات من الخرسانة (حسب كمية الخرسانة ).
